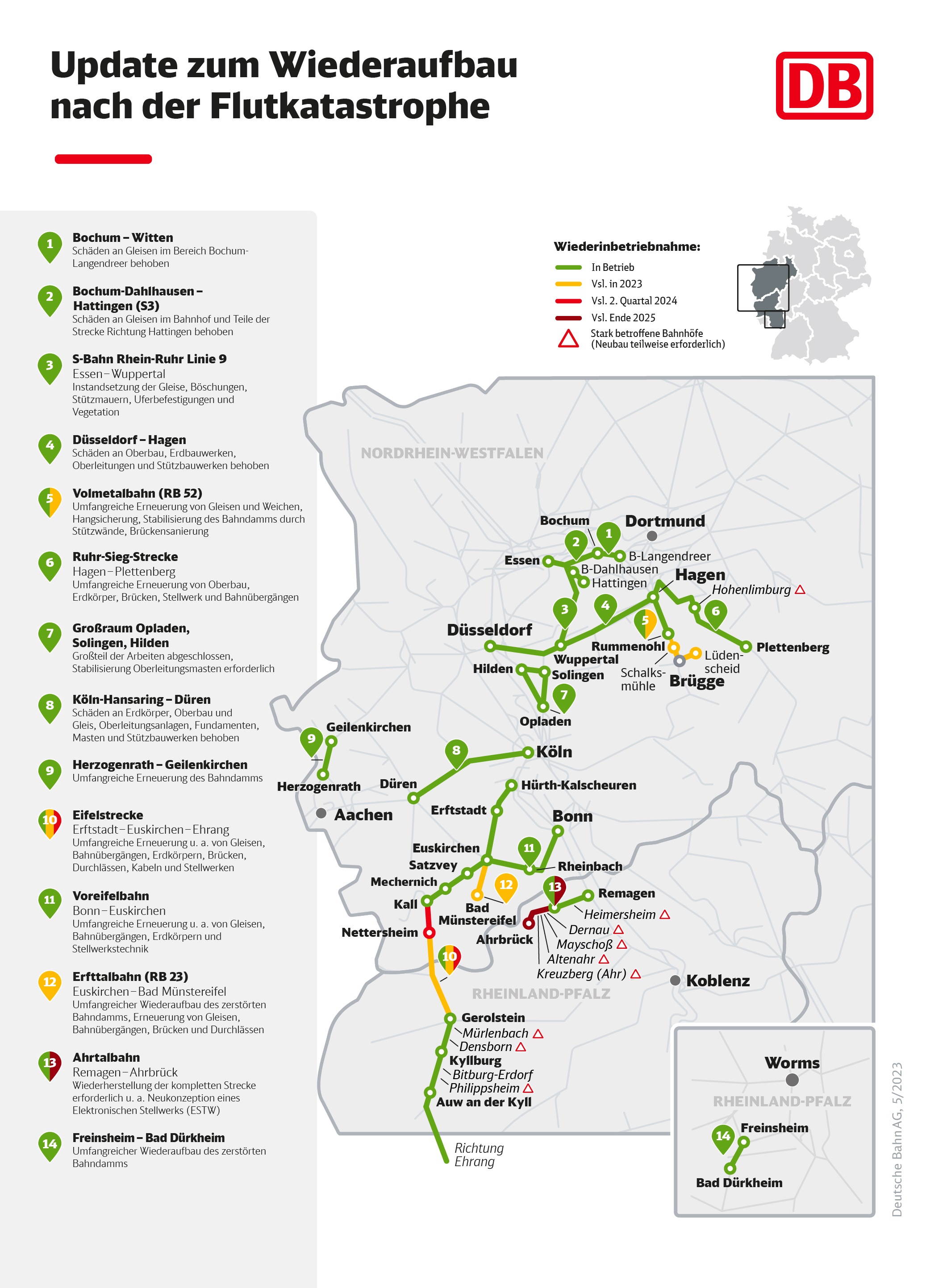

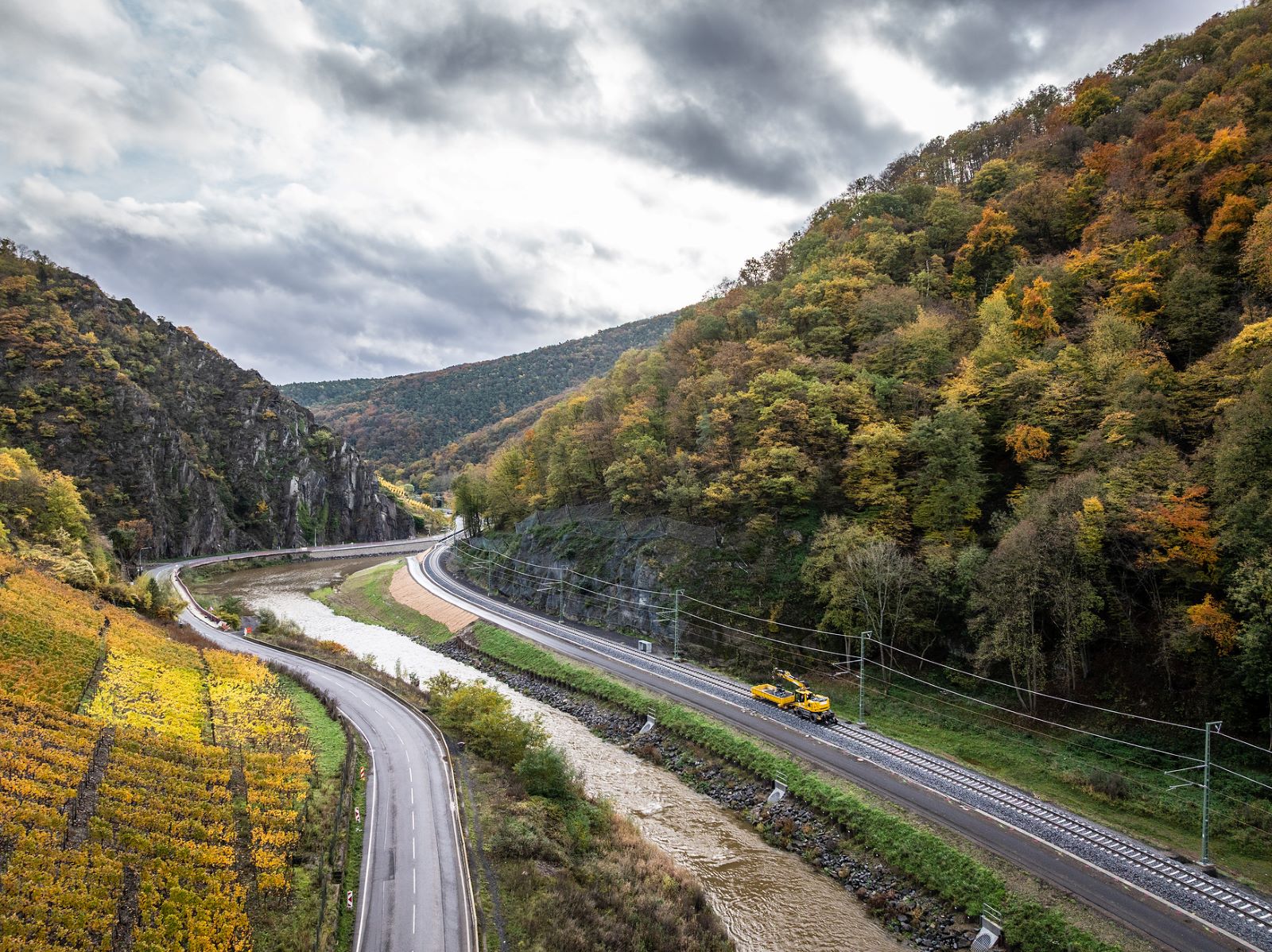

Die Flutkatastrophe im Sommer 2021 hat die Ahrstrecke in weiten Teilen komplett zerstört. Gemeinsam mit den Partner:innen vor Ort geht es seit dem Schritt für Schritt mit dem Wiederaufbau der Infrastruktur voran. Gleichzeitig elektrifiziert die DB die Strecke für einen klimafreundlicheren Bahnverkehr und stattet sie mit moderner Leit- und Sicherungstechnik aus. Außerdem errichten Spezialist:innen die neuen Bauwerke in hochwasserresilienter Bauweise. Ende des Jahres sollen die umfangreichen Arbeiten, die zwischen Walporzheim und Ahrbrück einem Neubau gleichkommen, abgeschlossen sein. Aktuelle Informationen und Meilensteine auf dem Weg dahin sind in diesem Presseblog veröffentlicht.

+++ 14. Juli 2025 +++

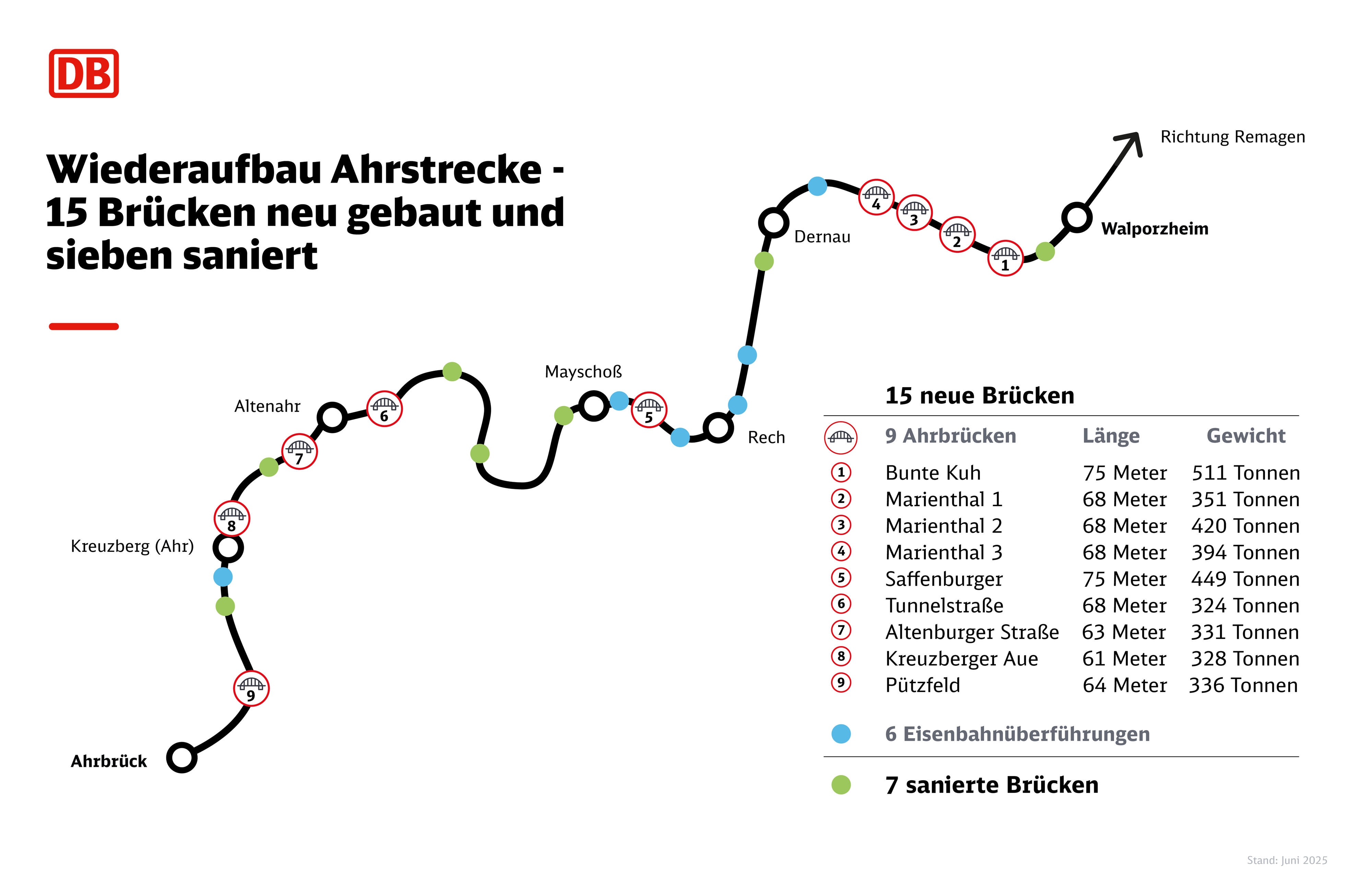

Vier Jahre nach der Flut: Alle 22 von der Flut zerstörten Brücken zwischen Walporzheim und Ahrbrück wieder aufgebaut oder erneuert

Zur Presseinformation

Wiederaufbau Ahrstrecke - 15 Brücken neu gebaut und sieben saniert
Wiederaufbau Ahrstrecke - 15 Brücken neu gebaut und sieben saniert
Quelle: DB AG

+++ 10. Juni 2025 +++

Gleisbau zwischen Dernau und Kreuzberg mit Spezialmaschine Donelli

Die Maschinentechnik „Donelli“ von  LEONHARD WEISS geht einher mit hohen Leistungen von bis zu 250 Metern pro Stunde beim Gleisvorbau, Schwellenverlegen und Jochwechsel auch bei Bogenradien kleiner 250 Metern. Der Donelli ist bis Ende Juli zwischen Dernau und Kreuzberg entlang der Strecke im Einsatz.

Das System kann sich selbst verladen, so dass keine Hilfskräne erforderlich und ein schnelles Aufrüsten möglich sind. Das Gleisvor- und Umbausystem ist besonders geeignet für den Umbau enger Radien, die für Umbauzüge nicht geeignet sind oder auch für den Gleisvorbau, wenn Umbauzügen kein Altgleis zur Verfügung steht, gleichzeitig aber Tagesleistungen erzielt werden müssen, die mit Zweiwegebaggertechnik nicht erreichbar sind. Für den Einsatz in Tunneln ist das System mit Dieselpartikelfiltern ausgerüstet. Quelle: LEONHARD WEISS

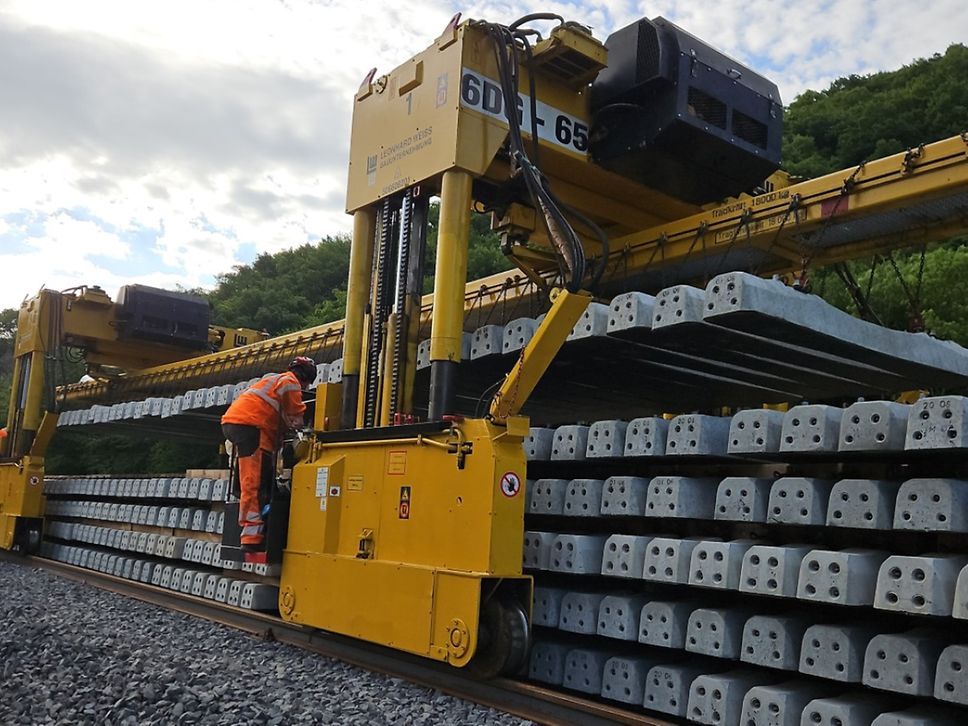

Die Maschinentechnik „Donelli“ im Einsatz an der Strecke
Die Maschinentechnik „Donelli“ im Einsatz an der Strecke
Quelle: Leonhard Weiss

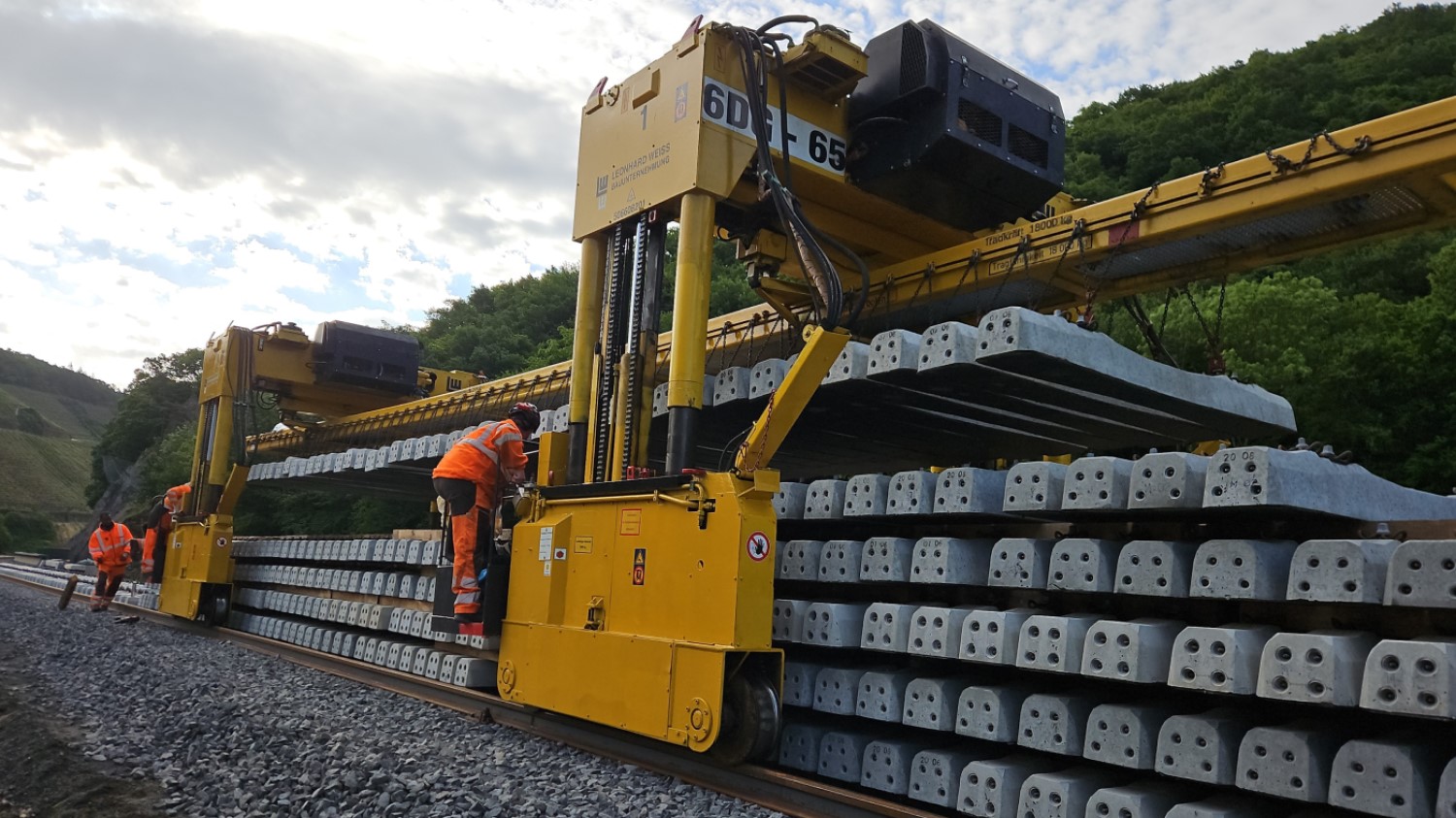

„Donelli“ im Einsatz zwischen Dernau und Kreuzberg

+++ 13. Mai 2025 +++

Gleisbau geht schnell voran

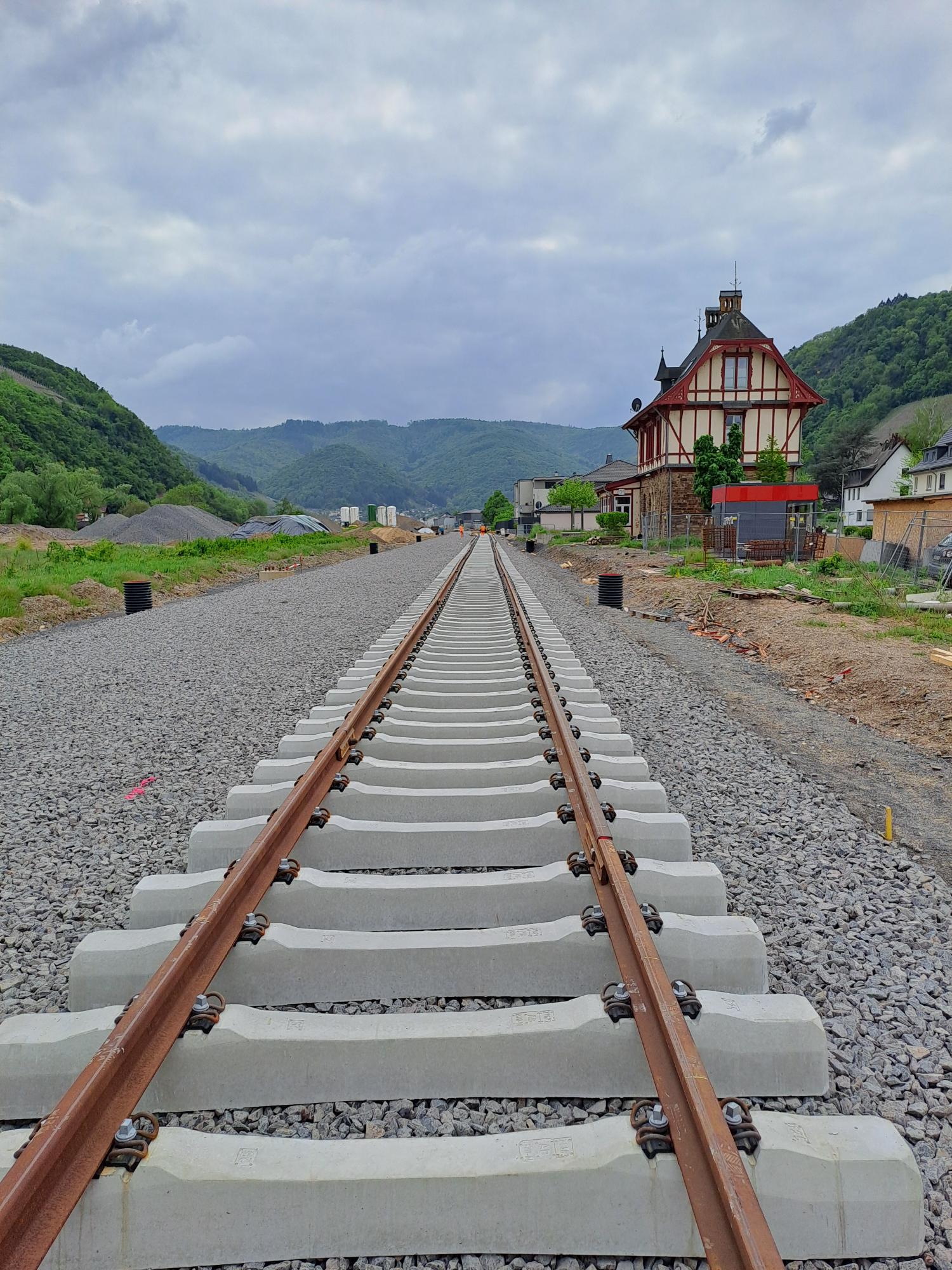

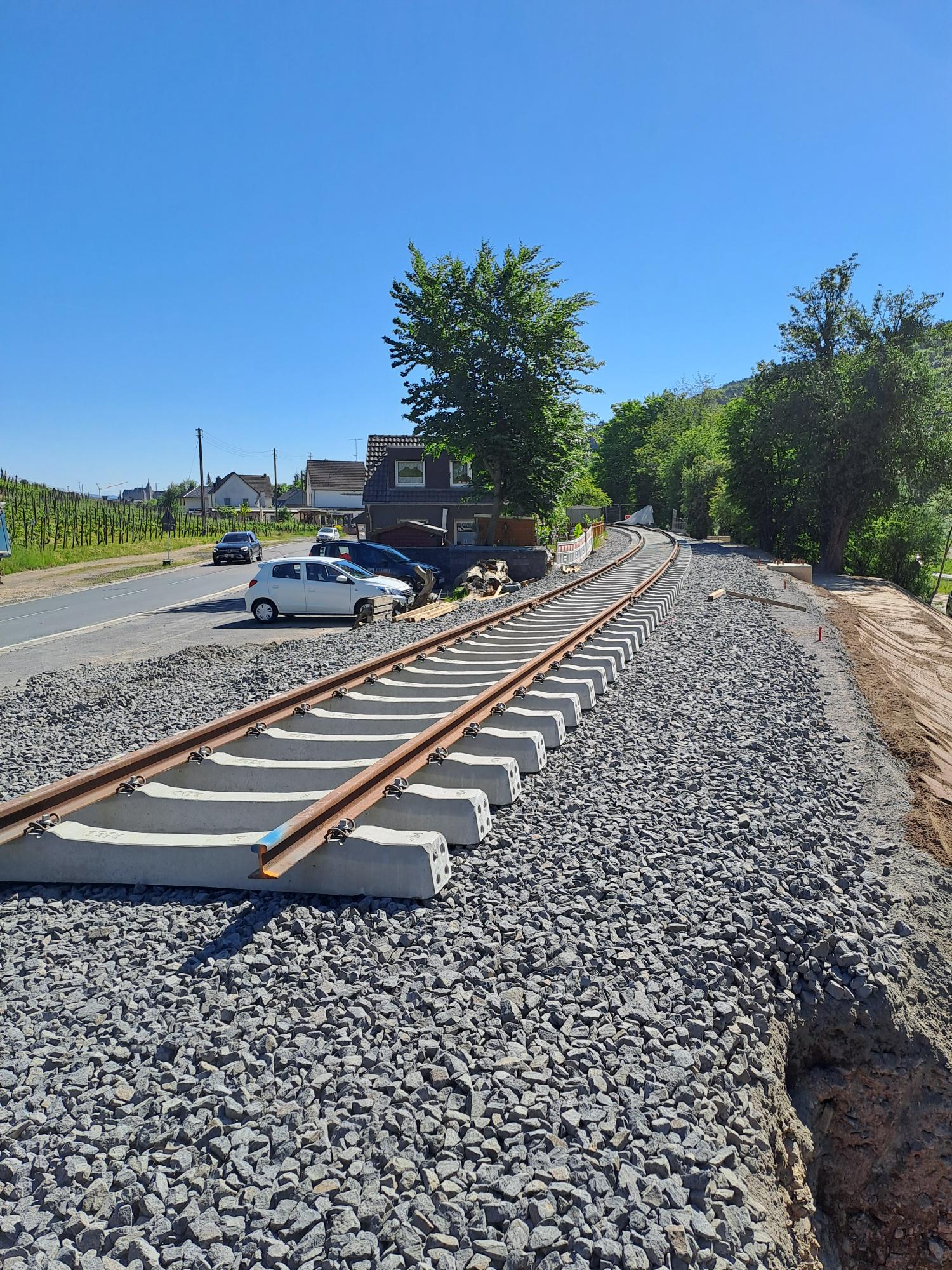

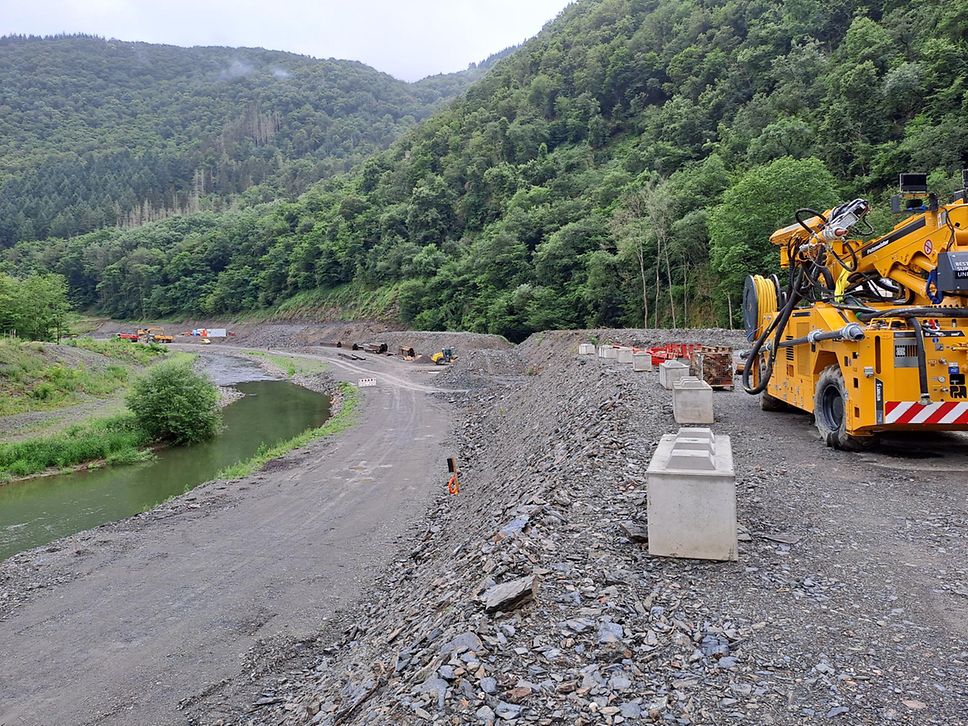

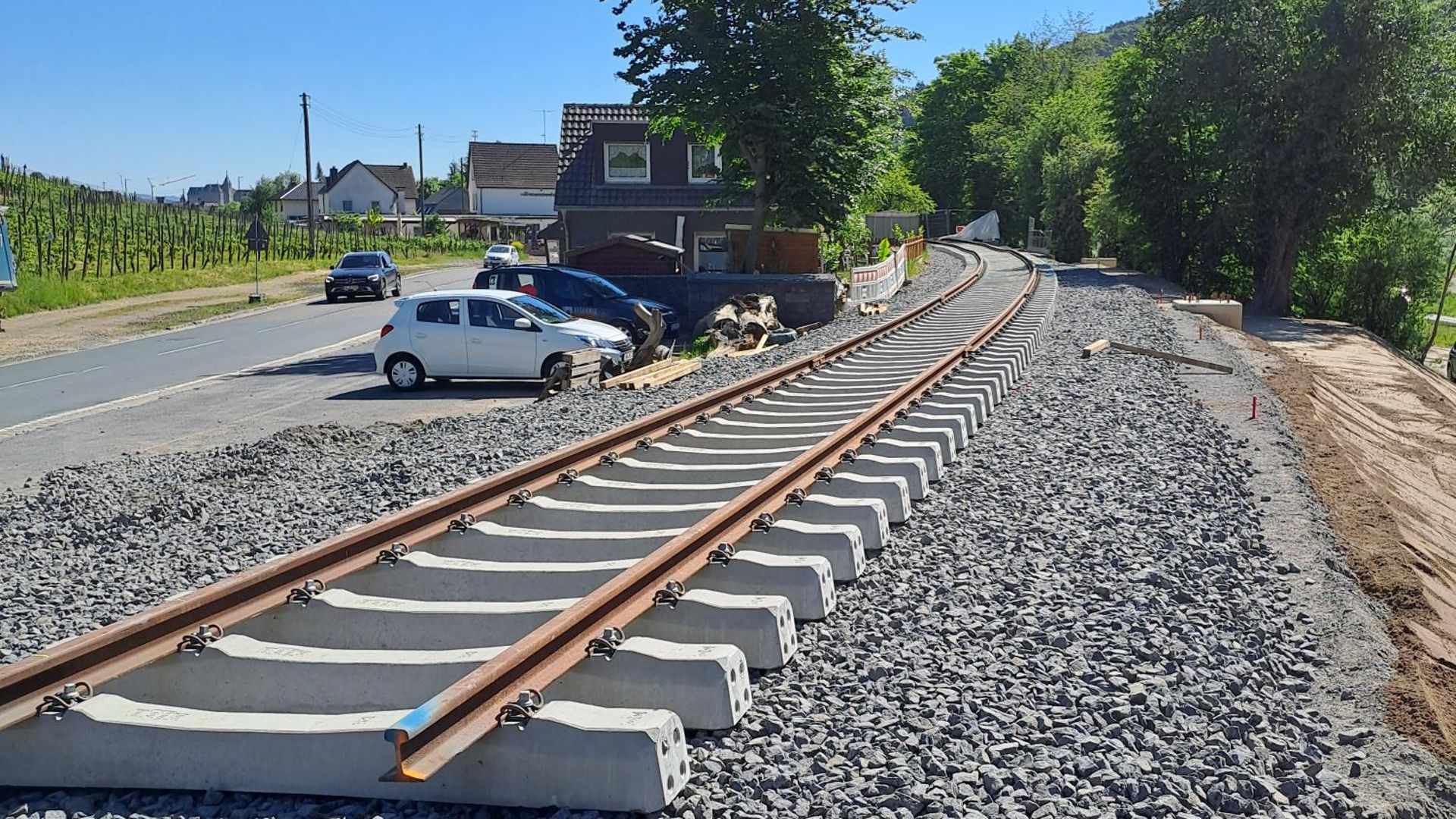

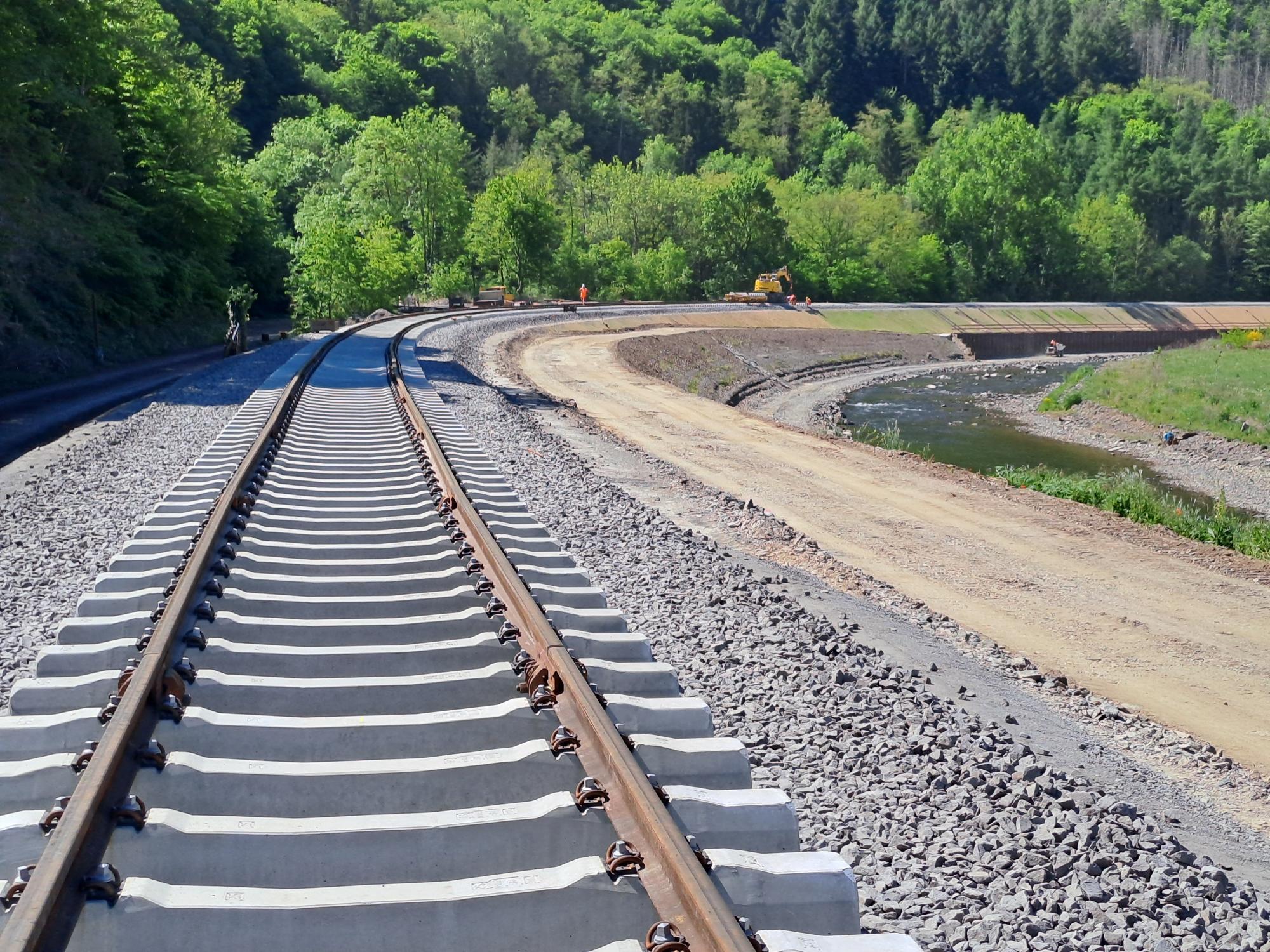

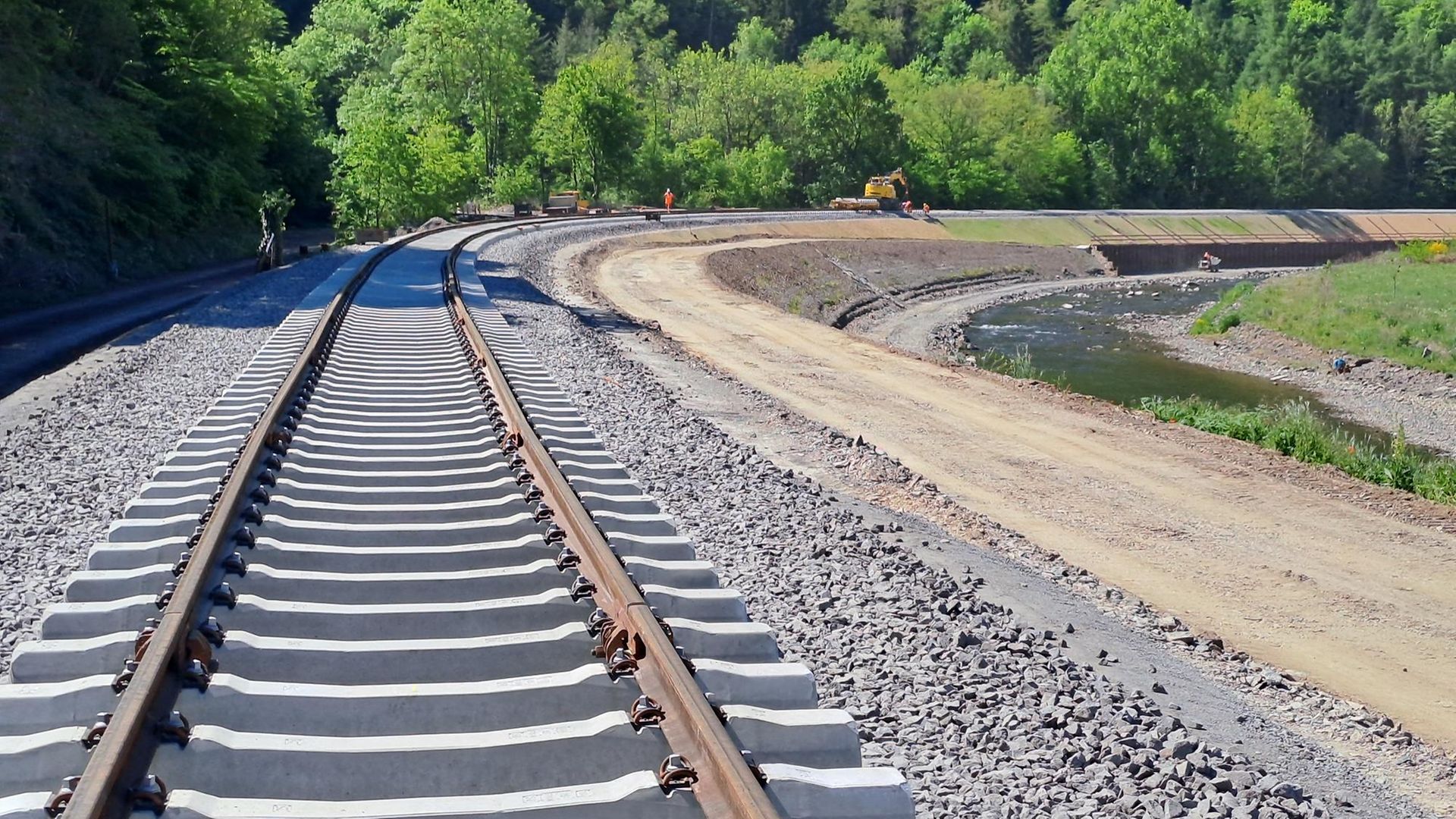

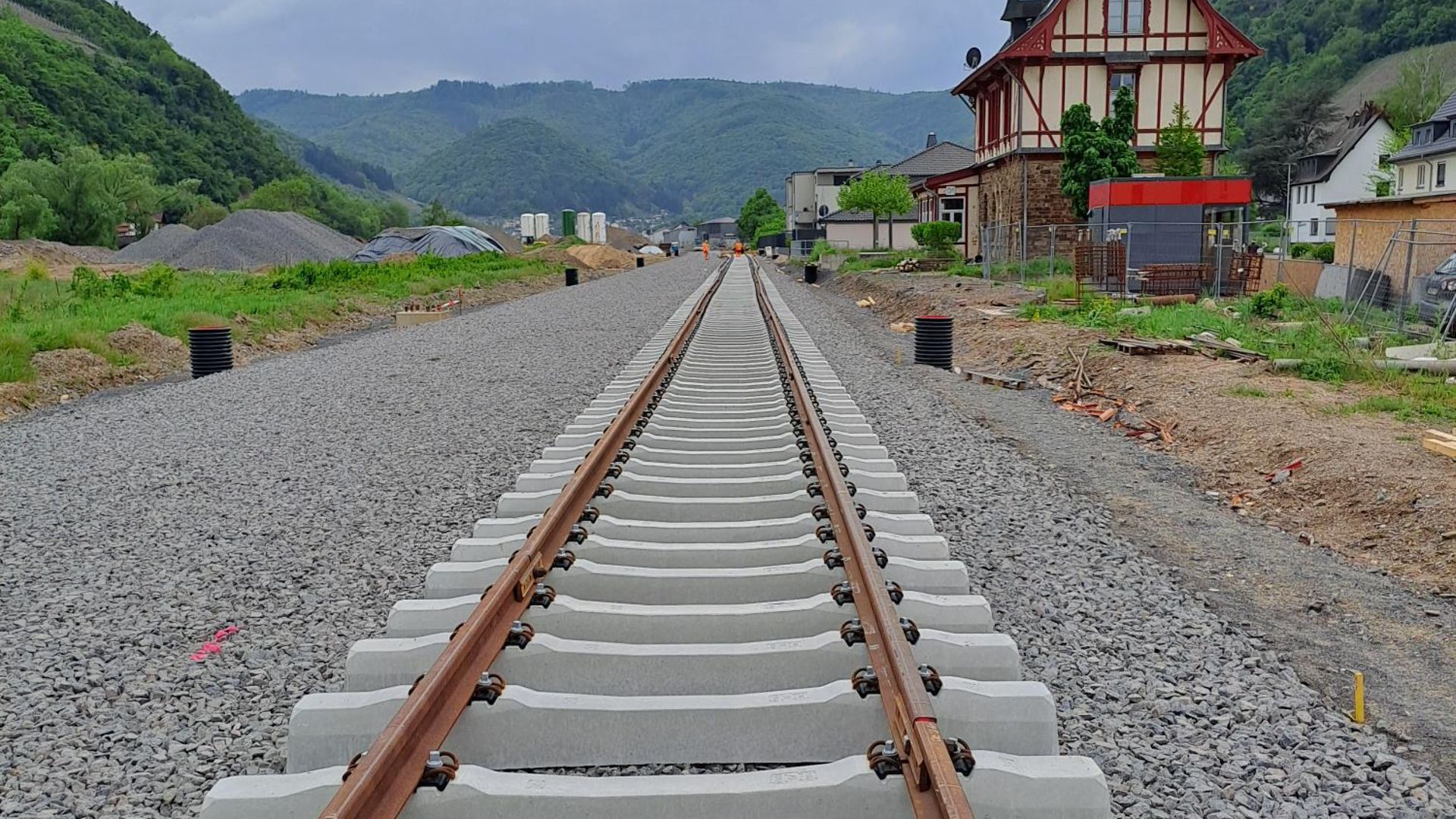

Kaum war die erste Schwelle verlegt, ging es gleich flink voran beim Gleisbau. Mittlerweile lässt sich der Fortschritt beim Bau der neuen Ahrstrecke in vielen Metern messen, denn es geht in mehreren Abschnitten gleichzeitig deutlich vorwärts, wie die Bilder von Dienstag zeigen.

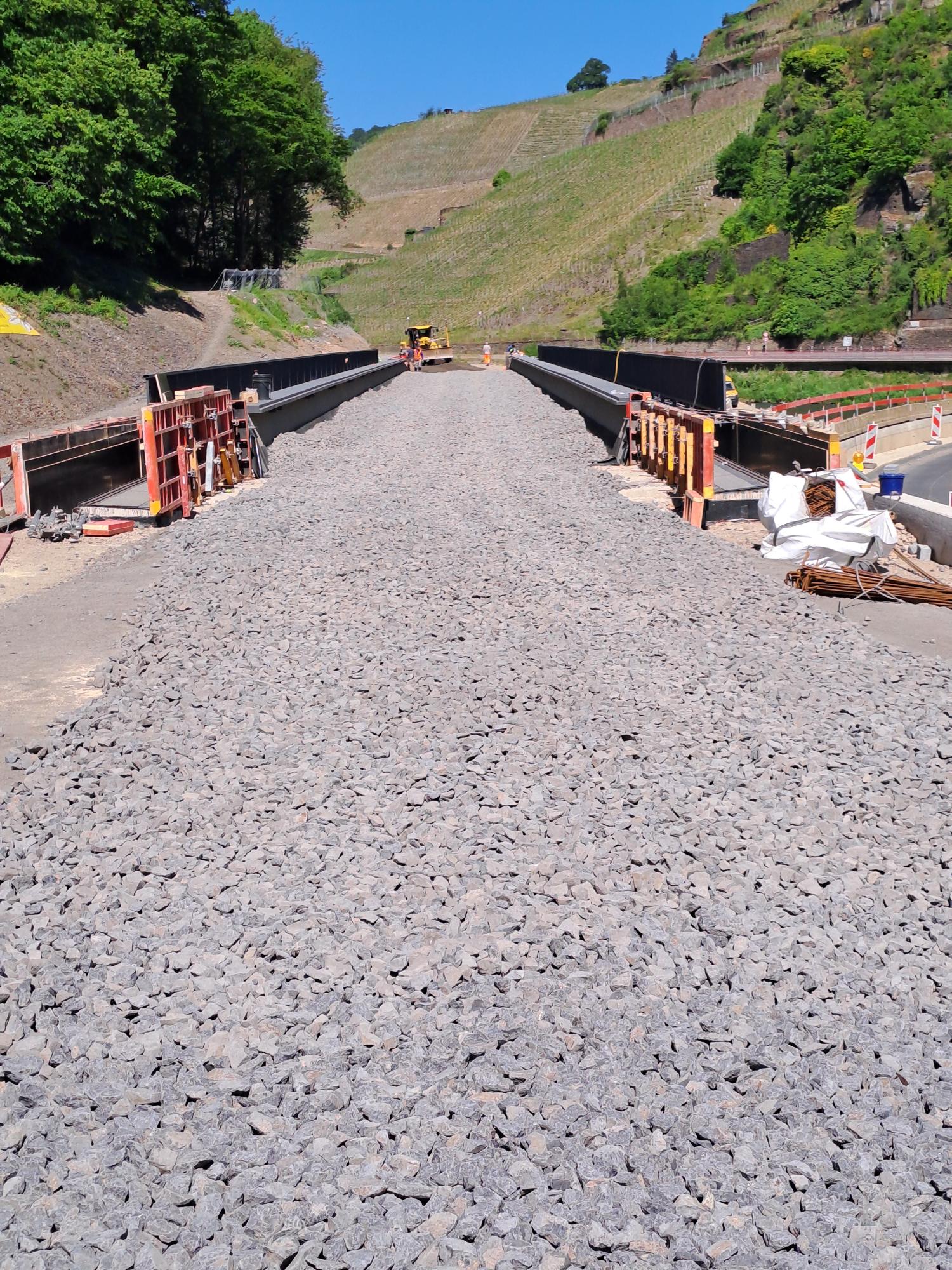

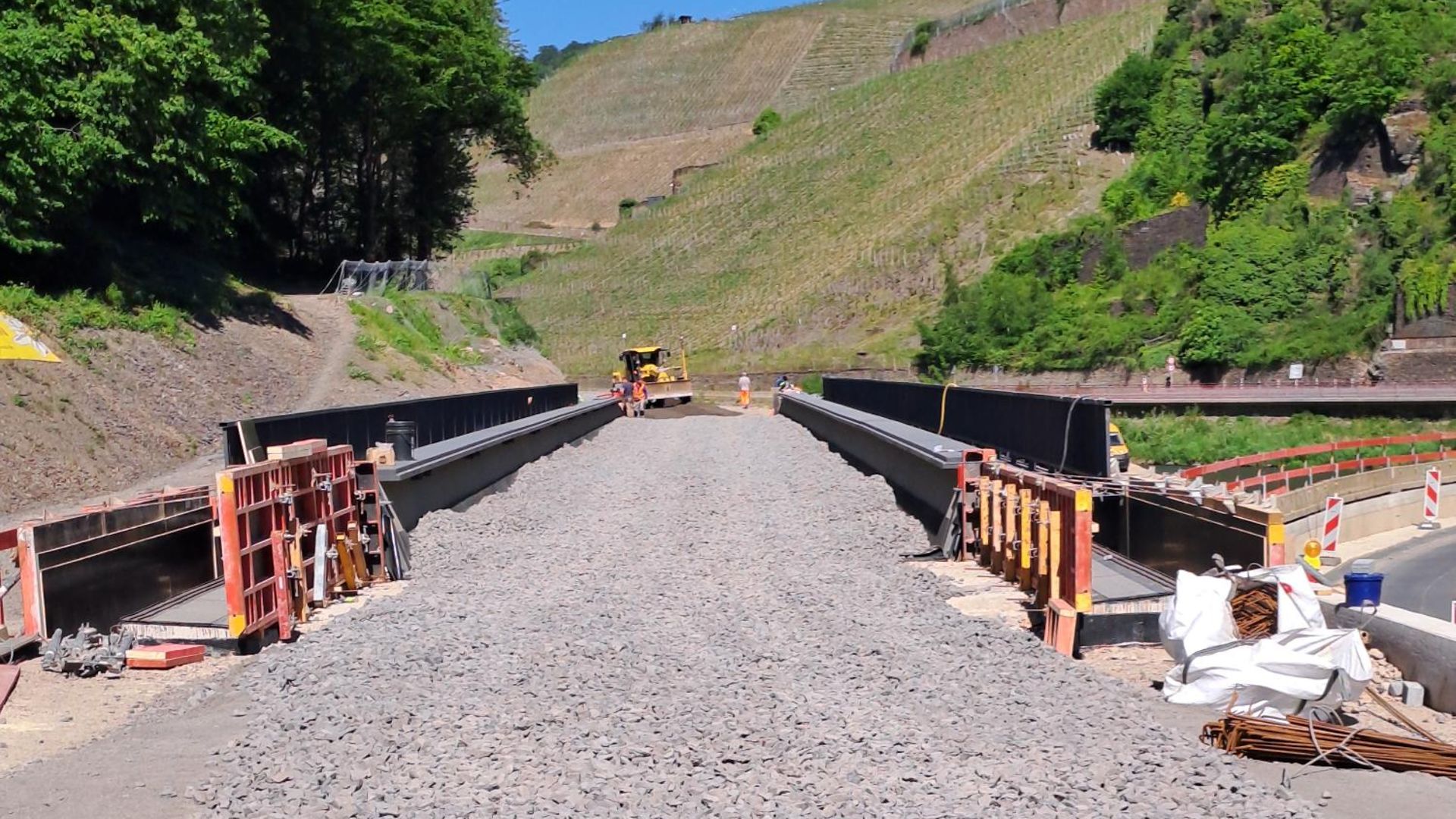

Eine kleine Premiere gabs an der Bunten Kuh: Hier ist die erste der neuen Brücken fertig geschottert worden! Die Kollegen der Elektrifizierung stehen in den Startlöchern, wenn ab Ende Juni die neuen Gleise mit Zweiwege-Technik befahren werden können.

In den kommenden Monaten werden abschnittsweise rund 28.000 Schwellen, 36.000 Meter Schienen sowie etwa 60.000 Tonnen Schotter eingebaut. Ergänzt wird der Ausbau durch sechs Weichen an den Bahnhöfen Dernau, Altenahr und Kreuzberg. Die Gleisarbeiten sollen bis September abgeschlossen sein.

  von 4
Ende des Sliders

+++ 5. Mai 2025 +++

Erste Schwelle liegt

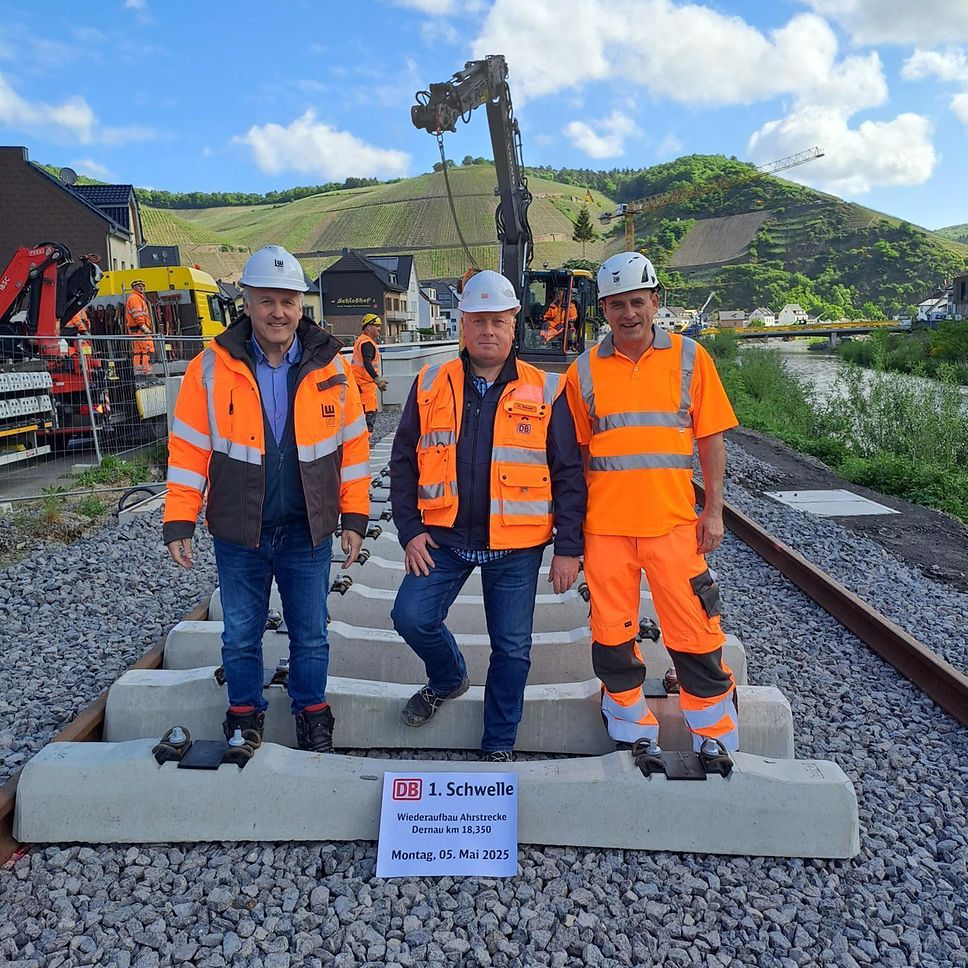

DB Mitarbeiter beim Verlegen der 1. Schwelle für den Wiederaufbau der Ahrstrecke
DB Mitarbeiter beim Verlegen der 1. Schwelle für den Wiederaufbau der Ahrstrecke
Quelle: Deutsche Bahn AG / U. Bauer
Die 1. Schwelle für den Wiederaufbau der Ahrstrecke ist verlegt

Am Bahnkilometer 18,350 in Dernau wurde heute die erste Schwelle für den Wiederaufbau der Ahrstrecke verlegt – ein wichtiger Meilenstein und zugleich der offizielle Startschuss für die anstehenden Gleisbauarbeiten.

Mit dem Einbau der Schwellen entsteht die bauliche Grundlage für den Oberbau. In den kommenden Monaten werden abschnittsweise rund 28.000 Schwellen, 36.000 Meter Schienen sowie etwa 60.000 Tonnen Schotter eingebaut. Ergänzt wird der Ausbau durch sechs Weichen an den Bahnhöfen Dernau, Altenahr und Kreuzberg. Die Gleisarbeiten sollen voraussichtlich bis September 2025 abgeschlossen sein.

Projektleiter Oberbau Uwe Bauer vom Team „Wiederaufbau Ahrstrecke“ zeigt sich zuversichtlich, den ambitionierten Zeitplan weiter einzuhalten – auch wenn das Projekt logistisch anspruchsvoll ist.

+++ 10. April 2025 +++

Die Arbeiten in Heimersheim gehen voran

Im Bereich des ehemaligen Haltepunkts Heimersheim entlang der Landskroner Straße schreiten die Arbeiten zum Wiederaufbau der Ahrtalbahn weiter voran. Im Fokus der Maßnahmen steht in diesem Frühjahr unter anderem die Errichtung eines neuen Fuß- und Radwegs sowie der Aufbau der Oberleitungsanlage. Für die Durchführung sind Mastgründungsarbeiten mithilfe von Bohr- und Rammverfahren erforderlich. Im Bereich der Engstelle an der Landskroner Straße erfolgen zudem Gleisarbeiten, um die Bahntrasse weiter vom Flusslauf abzurücken und so die Strecke besser gegen Hochwasser zu schützen. Vom ehemaligen Haltepunkt Heimersheim bis zur Straßenbrücke der B266 wird ebenfalls mit Gleisumbaumaschinen das Gleis erneuert.

Für die Elektrifizierung der Strecke finden an verschiedenen Stellen im Abschnitt Remagen – Walporzheim Gründungsarbeiten mittels Ramm-/Bohrgerät statt und es werden Masten und weitere Teile der Oberleitungsanlagen montiert.

+++ 17. März 2025 +++

DB bereitet fünf Tunnel zwischen Rech und Altenahr für Elektrifizierung vor

Zur Presseinformation

Ahrtalbahn - Krähhardt Tunnel
Ahrtalbahn - Krähhardt Tunnel
Quelle: DB AG/Michael Neuhaus

Der Krähhardt Tunnel wird für die Elektrifizierung vorbereitet

+++ 24. Januar 2025 +++

Vortriebsarbeiten im Engelsleytunnel

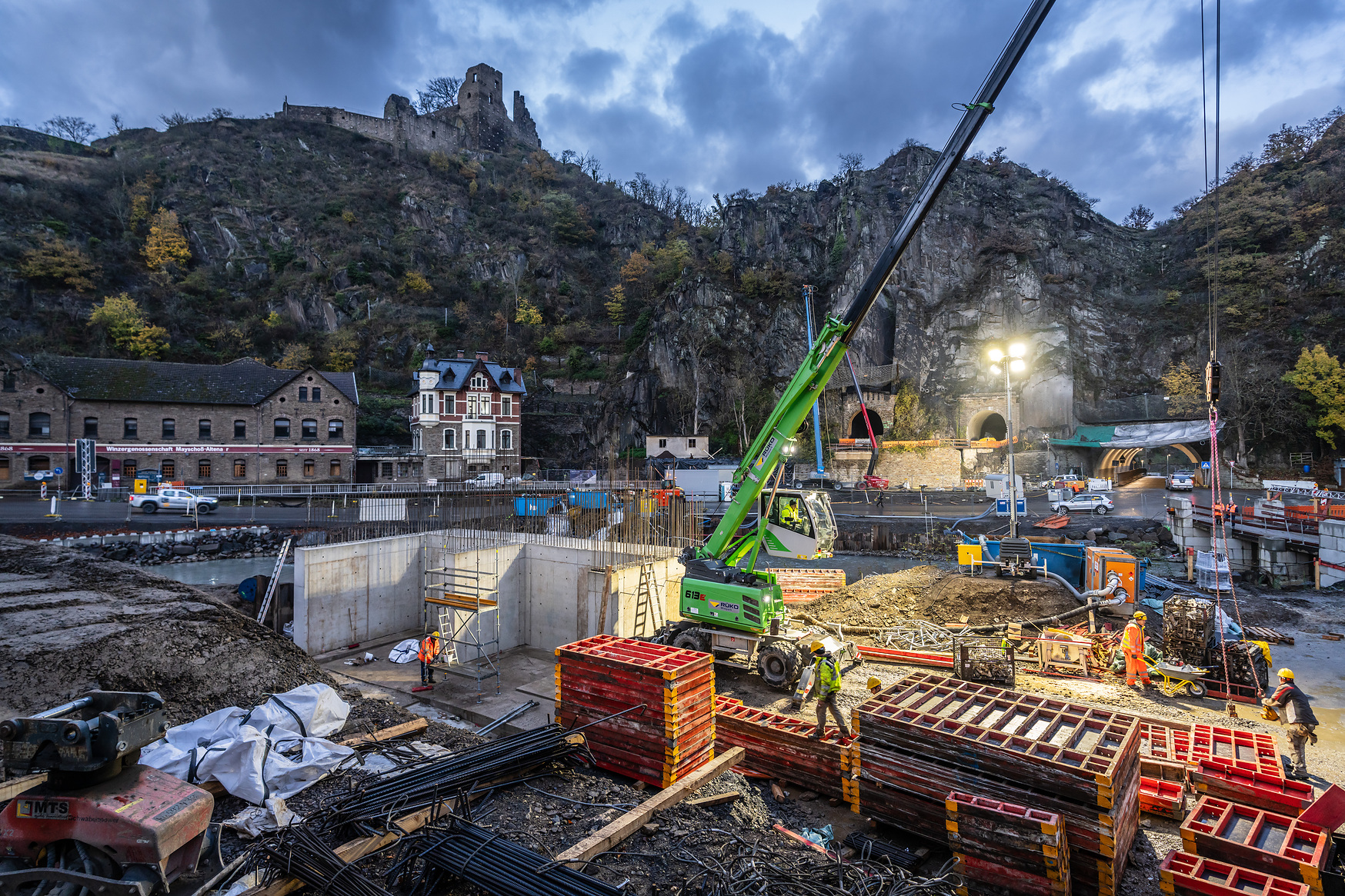

In der Ortslage Altenahr wird der Eisenbahntunnel Engelsley für die Montage einer Oberleitung vorbereitet. Der 1887 erbaute Tunnel entsprechend dem heutigen Stand der Technik aufgeweitet und mit einer neuen Tunnelinnenschale versehen.

Aufgrund der sehr guten geologischen Bedingungen soll der 66m lange Tunnel ab Februar 2025 mittels Sprengvortrieb vergrößert werden. Voraussichtlich bis zu zwei Mal am Tag werden dann Sprengungen im Tunnel erfolgen. Die Sprengarbeiten werden nur tagsüber zwischen 8:00 Uhr und 22:00 Uhr erfolgen. Unmittelbar vor Beginn der Sprengung wird mittels Warnsignalen aufmerksam gemacht. Die Bundesstraße wird während der Sprengung gesperrt. Die geräuschintensiven Ausbrucharbeiten werden voraussichtlich bis Ende Februar andauern.

Bauarbeiten mit Kran am Engelsley-Tunnel
Bauarbeiten mit Kran am Engelsley-Tunnel
Quelle: Deutsche Bahn AG / Michael Neuhaus

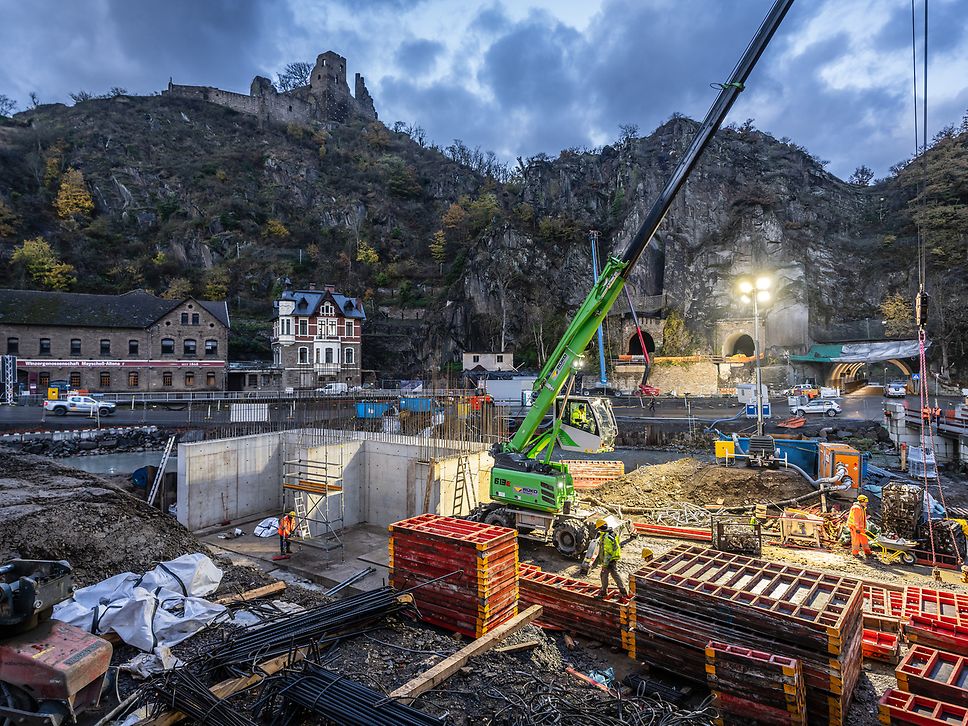

Arbeiten am Engelsley-Tunnel im November 2024

+++ 16. August 2024 +++

Arbeiten an den fünf Ahrtalbahn-Tunneln haben begonnen

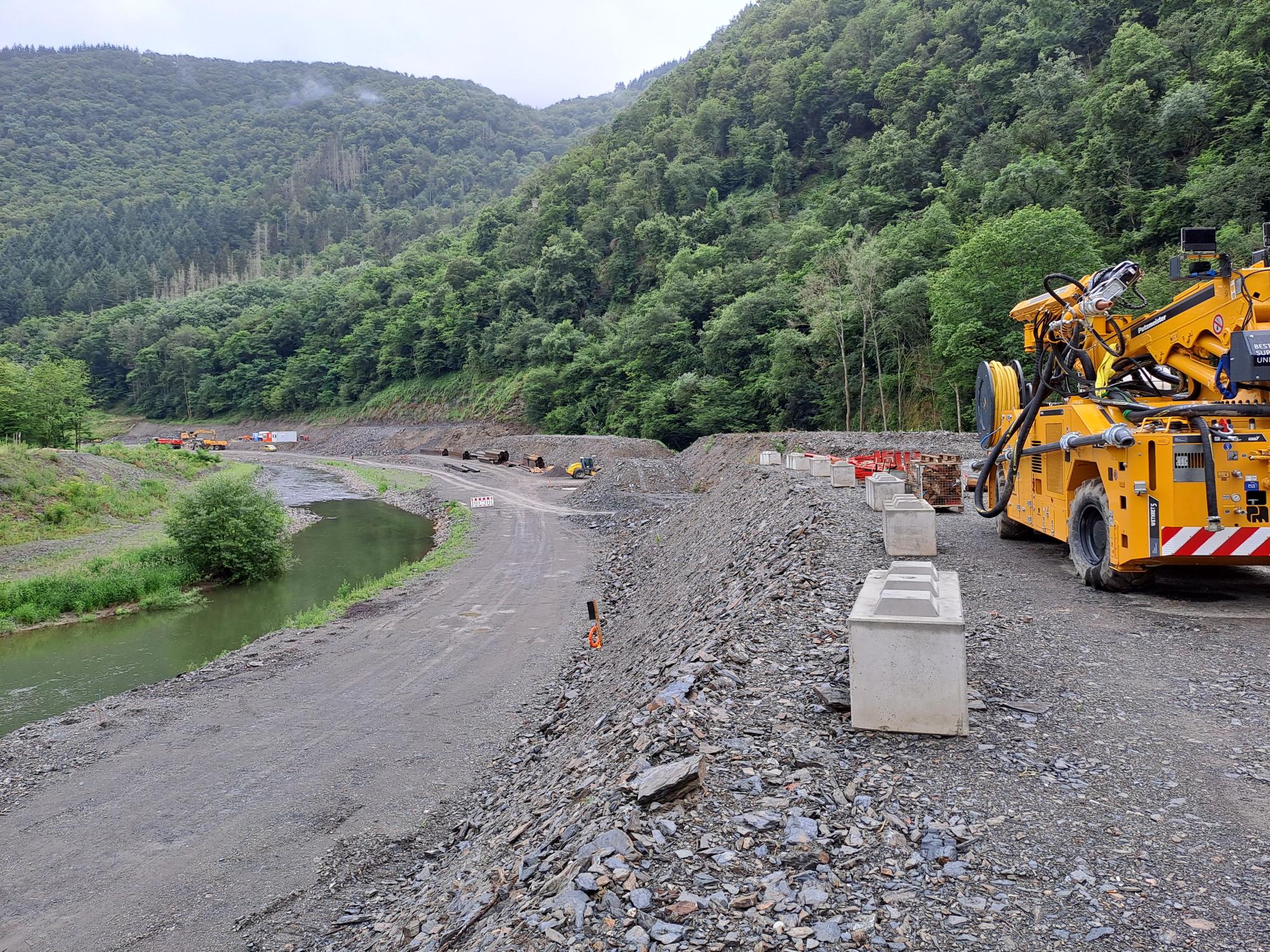

Die 5 Eisenbahntunnel der Ahrstrecke liegen auf einem kurzen Abschnitt zwischen Rech und Altenahr. An allen Bauwerken müssen Sanierungen und Elektrifizierungsarbeiten stattfinden, damit wieder Zugverkehr an der Ahr rollen kann. Eine Übersicht von Ost nach West:

Saffenburger TunnelDer Saffenburger Tunnel befindet sich auf dem Streckenabschnitt hinter Rech. Für den Eisenbahnverkehr wurde auch vor der Flut die südliche 219 m lange Röhre des Tunnels genutzt.  Nachdem in der nördlichen 235 m langen Röhre früher Champignons gezüchtet wurden, führt heute der Ahr-Radweg durch die Röhre. Beide Röhren führen unter der Ruine der Saffenburg entlang. Aktuell werden an beiden Tunnelportalendes Eisenbahntunnels Fels- und Hangsicherungsmaßnahmen durchgeführt, damit die Hauptarbeiten (Rückbau der Portale, Vortriebsbeginn) im Anschluss starten können. Da der alte Tunnel nur für eingleisigen Dieselverkehr und nicht nach aktuellen Standards überholte Technik gebaut war, wird dieser nun fit für die Zukunft gemacht! Dabei wird die gesamte Tunnelröhre mit einer Fräse aufgeweitet, damit genug Platz für die Oberleitung und benötigte Sicherheitsräume vorhanden ist.

Laacher TunnelDer 384 m lange Laacher Tunnel hinter Mayschoß war vor der Flut zweigleisig, sodass hier ein Sohlausbruch um 80 cm ausreichend Raum für die Oberleitungsanlagen schafft. Vorher bekommt der Tunnel noch eine neue Innenschale.

Reimerzhover TunnelAm 156 Meter langen Reimerzhover Tunnel wird die Sohle ebenfalls um 80 cm vertieft und eine neue Innenschale sowie Oberleitung errichtet.

Krähardt-TunnelAm Krähardt-Tunnel hat der Sohlabbruch bereits begonnen. Auf der Gesamtlänge von 89 Meter wird der Boden hier ebenso um 80 cm für die Oberleitung vertieft. Neue Innenschale inklusive.

Engelsley-TunnelUnterhalb von Altenahr und der Ruine der Burg Are, führt der 66 m lange Engelsley-Tunnel die Strecke nach Altenahr. Die Eisenbahntunnelröhre wird für die Elektrifizierung wie der Saffenburger Tunnel bergmännisch aufgeweitet. In der zweiten Tunnelröhre wird der Ahr-Radweg vom LBM saniert.

+++ 28. November 2024 +++

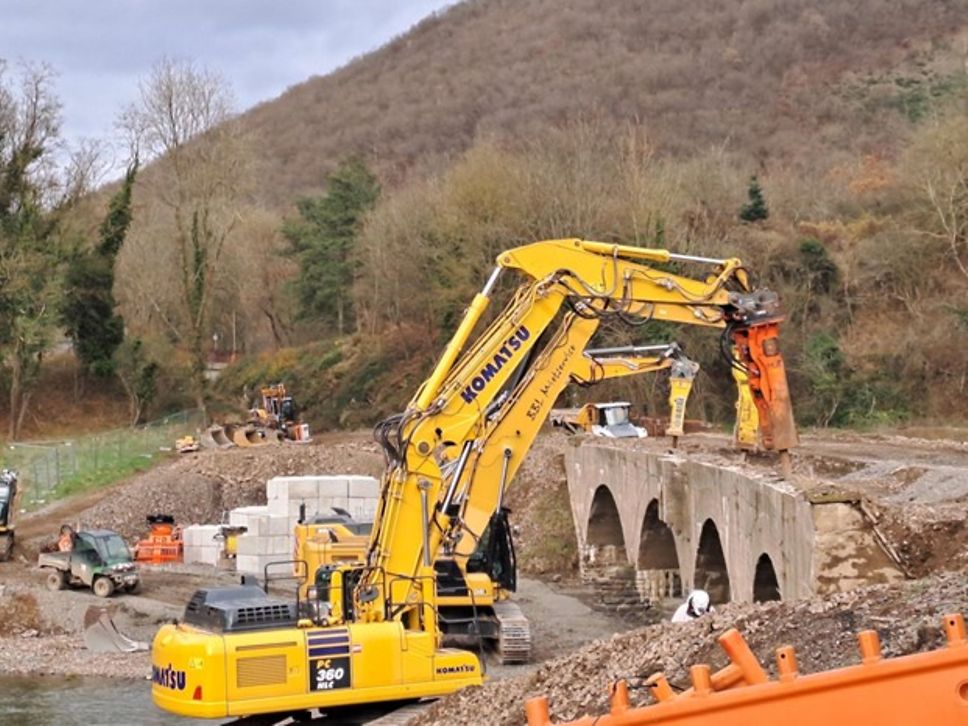

Abschied von der letzten alten Ahrbrücke

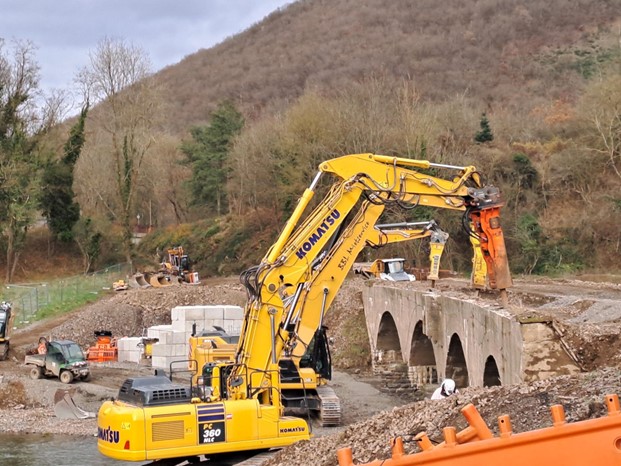

Die alte Eisenbahnbrücke "Pützfeld" zwischen Kreuzberg und Ahrbrück ist seit 27.11.24 um 15 Uhr Geschichte. Damit ist das Bauwerk nicht nur die am weitesten im Tal gelegene Brücke, sondern auch die letzte die nun abgerissen wurde. Um die Einschränkungen für den Durchfluss der Ahr so gering wie möglich zu halten, orchestrierte das Bauteam einen schnellen Abriss. Mit gleich vier Baggern gleichzeitig wurden die Abbruchteile ins vorbereitete Fallbett gebracht. Die Arbeiten zum Neubau der Brücke starten im Januar 2025.

Abrissbagger im Einsatz an der alten Eisenbahnbrücke "Pützfeld"
Abrissbagger im Einsatz an der alten Eisenbahnbrücke "Pützfeld"
Quelle: Deutsche Bahn AG / U. Bauer
Der Abriss der alten Eisenbahnbrücke "Pützfeld" zwischen Kreuzberg und Ahrbrück beginnt

+++ 11. November 2024 +++

Startschuss für die erste neue Eisenbahnbrücke „Mariental 2“

Zur Presseinformation

Der Verschub der Brücke über die Ahr hat begonnen.
Der Verschub der Brücke über die Ahr hat begonnen.
Quelle: Deutsche Bahn AG / Michael Neuhaus

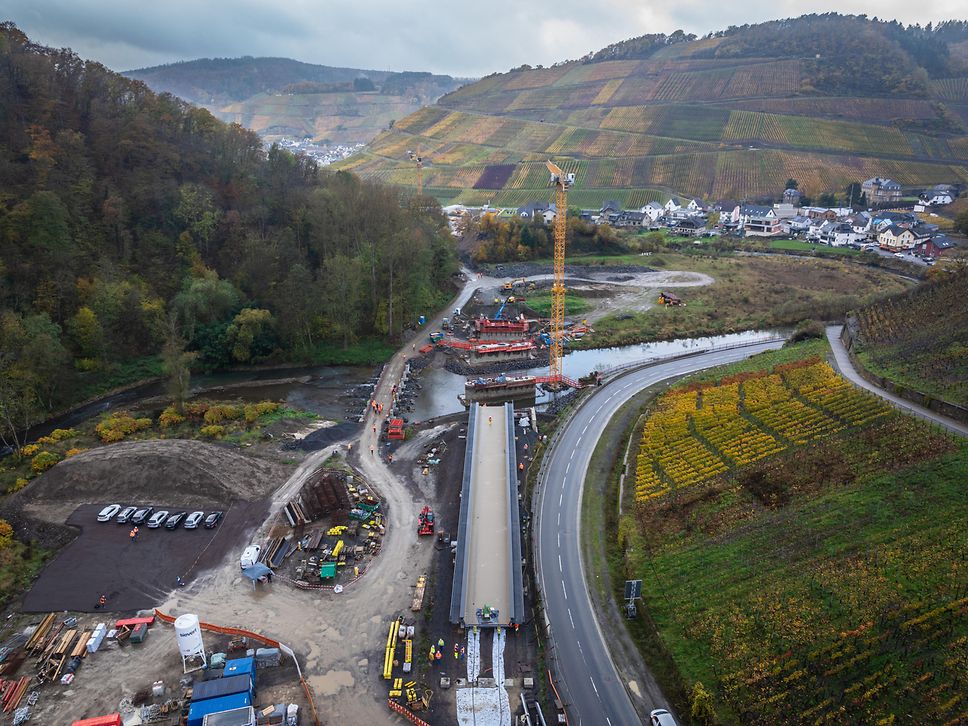

Der Verschub der Brücke über die Ahr hat begonnen.

+++ 9. Juli 2024 +++

Wiederaufbau und Elektrifizierung an der Ahr im Zeitplan

Zur Presseinformation

Wiederaufbau der Infrastruktur im Ahrtal
Wiederaufbau der Infrastruktur im Ahrtal
Quelle: Deutsche Bahn AG

+++ 10. Juni 2024 +++

Aktuelle Baumaßnahmen zwischen Remagen und Walporzheim

Seit Herbst 2023 laufen die Arbeiten für die Elektrifizierung. 2024 setzt die DB folgende Arbeiten zwischen Remagen und Walporzheim um:

  • Gründungsarbeiten der Mastfundamente
  • Aufstellung der Oberleitungsmaste
  • Beginn der Kettenwerksarbeiten
  • Verkehrsstation Bad Bodendorf Herstellung Bahnsteig 1
  • Verkehrsstation Heimersheim/ Lorsdorf  Herstellung Bahnsteig  2

Ab der Sommerferien 2024:

  • Bahnhof Walporzheim - Herstellung Bahnsteig 1
  • Bad Bodendorf - Rückbau Mittelbahnsteig, Verschwenkung Gleis 2  und Neubau Bahnsteig 2
  • Heimersheim/ Lorsdorf - Herstellung Bahnsteig  1

+++ Meilensteine bis Frühjahr 2024 +++

April 2024 | Brückenabriss in Rech

März 2024 | Beginn der Arbeiten an den Verkehrsstationen

+++ Dezember 2023 +++

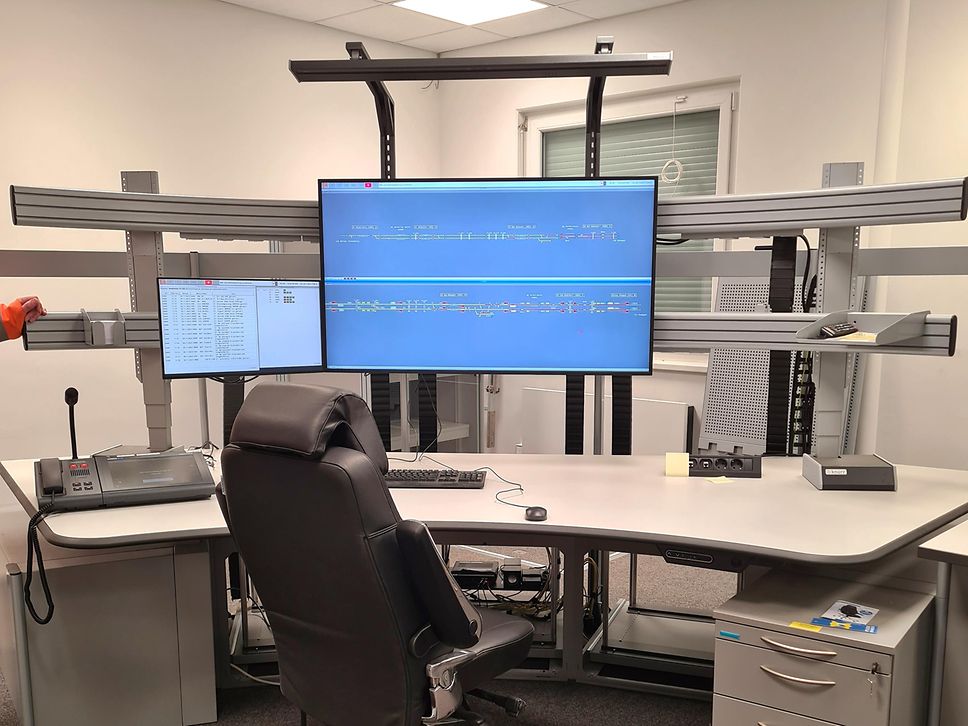

Inbetriebnahme ESTW/ Leit- und Sicherungstechnik zwischen Remagen und Walporzheim

Zur Presseinformation

Arbeitsplatz im ESTW Walporzheim
Arbeitsplatz im ESTW Walporzheim

+++ September 2023 +++

Baubeginn für den Neubau zwischen Walporzheim und Ahrbrück

Zur Presseinformation

Wiederaufbau des letzten zerstörten Abschnitts der Ahrtalbahn beginnt
Wiederaufbau des letzten zerstörten Abschnitts der Ahrtalbahn beginnt
Quelle: Deutsche Bahn AG / Michael Neuhaus
Der Wiederaufbau des letzten zerstörten Abschnitts der Ahrtalbahn beginnt: Vertreter von DB und Politik vor Ort.

+++ 2021 - Juli 2023 +++

Juli 2023 | ESTW-Rechnergebäude in Ahrweiler und Bad Bodendorf

Juni 2023 | 100 Kilometer neue Kabel zur Digitalisierung der Strecke

Juni 2022 | Beschluss zur Elektrifizierung der Gesamtstrecke

Dezember 2021 | Eingleisige Befahrbarkeit zwischen Remagen und Walporzheim

08. August 2025, 10:01 Uhr
Frankfurt am Main
Erneuerung von 7,5 Kilometer Gleisen, 500 Schwellen und einer Weiche zwischen Assenheim und Heldenbergen • Parallel: Arbeiten an Treppen und Beleuchtung im Bahnhof Assenheim • Baustellen machen Sperrung der Strecke erforderlich • Anpassungen im Regionalverkehr

Die Deutsche Bahn (DB InfraGO) investiert 12 Millionen Euro in eine verlässliche Infrastruktur in Mittelhessen. Vom 22. August bis 5. September erneuern die Projektteams insgesamt 7,5 Kilometer Gleise, 500 Schwellen und eine Weiche auf dem Streckenabschnitt Assenheim – Heldenbergen. Um die Einschränkungen für die Fahrgäste dabei so gering wie möglich zu halten, bündeln de Fachkräfte in der benötigten Sperrpause weitere Arbeiten, darunter an der Station Assenheim. Hier arbeiten die Fachkräfte an Treppen und einer modernen Beleuchtung. Während der Baustellen kommt es im Regionalverkehr auf der Linie RB 49 ((Gießen) – Friedberg – Nidderau – Hanau) zu Anpassungen bzw. Ersatzverkehren mit Bussen. Fahrgäste werden gebeten, sich vor Fahrtantritt über den DB Navigator,  bahn.de oder den Rhein-Main-Verkehrsverbund unter rmv.de zu informieren.

Bereits seit dem Frühjahr ersetzt eine neue Fußgängerbrücke den bislang erforderlichen Übergang über die Gleise zwischen Gleis 1 und 2 im Bahnhof Assenheim. Zugleich hat die DB InfraGO einen neuen Außenbahnsteig am Gleis 3 für die Züge Richtung Friedberg errichtet. Auf der Ortsseite des Bahnhofs hat der Zugang zum Hausbahnsteig (Gleis 1) eine neue Pflasterung erhalten. Reisende können ihn stufenfrei erreichen, ohne dass sie das Bahnhofsgebäude durchqueren müssen.

Mit der Umgestaltung der Station Assenheim hat die DB InfraGO auch Effekte auf einen stabileren Bahnbetrieb realisiert. Zuvor war im Bahnhof rund um die Uhr ein Zugverkehrssteuerer im Einsatz, der für den sicheren Übergang der Reisenden zum Gleis 2 sorgte. Mit der Inbetriebnahme des neuen Bahnsteigs am Gleis 3 ist dies nicht mehr erforderlich und die Personale aus Assenheim können in umliegenden Stellwerken eingesetzt werden.

07. August 2025, 10:00 Uhr
Frankfurt am Main
Arbeiten an sechs Wochenenden zwischen 22. August und 28. September sowie nachts • Zugang zu Bahnsteigen 14/15 und 16/17 während der Bauphase nicht möglich • Gleisänderungen, Umleitungen und teilweise angepasstes Angebot im Regional- und Fernverkehr

Für einen zuverlässigeren Bahnverkehr in der Region investiert die Deutsche Bahn (DB InfraGO) über acht Millionen Euro in die Infrastruktur des Frankfurter Hauptbahnhofs. Dabei erneuern die Bauteams insgesamt 16 Weichen, zwei Gleisanschlüsse sowie Weichenverbindungen zwischen den Gleisen 14 und 17. Zudem verbauen die Fachkräfte etwa 600 Meter neue Schienen, 500 Schwellen und 4.200 Tonnen Schotter. Für einen schnellen Baufortschritt setzt die DB InfraGO dabei Groß- und Spezialmaschinen ein – darunter einen Gleiskran, eine Weichenstopfmaschine, einen Schotterpflug und Arbeitszüge. Parallel entfernt die DB InfraGO das bestehende Aufsichtshaus auf dem Bahnsteig 16/17. Das schafft künftig mehr Aufenthaltsfläche für die Reisenden sowie eine Verbesserung der Übersichtlichkeit des Bahnsteigs. Um die Auswirkungen des Baupensums für die Reisenden dabei so gering wie möglich zu halten, erledigen die Fachkräfte die Arbeiten gebündelt an sechs Wochenenden zwischen dem 22. August und dem 28. September (jeweils Freitag, 21:00 Uhr, bis Montag, 5:00 Uhr) sowie nachts jeweils zwischen 22:00 und 5:00 Uhr.

Während der Bauphasen ist der Zugang zu den Bahnsteigen 14/15 sowie 16/17 sowohl vom Querbahnsteig als auch vom Personentunnel nicht möglich. Zudem kommt es an den betreffenden Wochenenden zu Gleisänderungen, Umleitungen und angepassten Angeboten im Fern- und Regionalverkehr (darunter mehrere Linien der Hessischen Landesbahn). Einzelne Fernverkehrszüge halten nicht am Frankfurter Hauptbahnhof, sondern ersatzweise in Frankfurt-Süd bzw. in Frankfurt-West oder sie enden bereits in Bad Nauheim.   

Für die Baulogistik, Lagerung von Materialien und Vormontage der Weichen nutzt die DB InfraGO bereits ab dem 11. August verschiedene Abstellgleise im Frankfurter Hauptbahnhof. Es kann hierdurch zu einzelnen verkehrlichen Auswirkungen kommen. Die Züge der HLB mit den Linien RB 37, RB 40/41 können in dieser Zeit den Hauptbahnhof Frankfurt nicht anfahren.

Die DB InfraGO bittet die Fahrgäste für die Einschränkungen um Verständnis. Reisende werden gebeten, sich vor Fahrtantritt im DB Navigator, auf www.bahn.de, www.hlb-online.de, www.rmv.de sowie über die bekannten Auskunftsmedien und die Aushangfahrpläne in den Bahnhöfen zu informieren.

01. August 2025, 10:30 Uhr
Frankfurt am Main
Bahnstrecke zwischen Kassel Hauptbahnhof und Kassel-Wilhelmshöhe seit 28. Juli freigegeben • Nächster Bauphase im Abschnitt Vellmar-Osterberg – Kassel Hauptbahnhof bis 18. August

Die Deutsche Bahn (DB InfraGO) hat in der ersten Sommerbauphase dieses Jahres für das neue elektronische Stellwerk (ESTW) Kassel Hauptbahnhof alle geplanten Bauarbeiten pünktlich abgeschlossen. Vom 5. bis 28. Juli haben die Bauteams die Infrastruktur zwischen Kassel Hauptbahnhof und Kassel-Wilhelmshöhe umfangreich erneuert. Bis 2030 soll der Bahnknoten Kassel schrittweise mit moderner, elektronischer Stellwerkstechnik ausgerüstet sein. Dafür stehen in diesem Sommer noch zwei weitere Bauphasen bis zum 1. September an.

In den vergangenen Wochen hat die DB InfraGO vor allem vorbereitende Arbeiten zur Einführung der ESTW-Technik realisiert, für die eine Sperrung der Strecke erforderlich war. Dazu zählte eine eigehende Kampfmittelsondierung. Außerdem haben die Fachkräfte 82 Schwellen gewechselt, 86 Meter Gleis neu verlegt sowie zehn Weichen und eine Gleisverbindung erneuert. Ferner hat die DB InfraGO vier Gleisquerungen, also Kabeltrassen, die die Gleise unterirdisch kreuzen, erneuert. Hinzu kam die Gründung von 23 Signalfundamenten und die Herstellung von 180 Metern neuer Kabeltrassen. Durch die optimale Koordination des Bauablaufs und parallele Umsetzung der verschiedenen Arbeiten konnte der Bauzeitraum effizient genutzt und die Einschränkungen für den Zugverkehr auf ein Mindestmaß begrenzt werden.

Noch bis 18. August setzt die DB InfraGO nun die zweite Sommerbauphase im Abschnitt Vellmar-Osterberg–Kassel-Harleshausen–Kassel Hauptbahnhof um. Auch hier bündeln die Bauteams für eine effiziente Umsetzung wieder verschiedene Arbeiten an der Leit- und Sicherungstechnik sowie den Gleisen. Die DB InfraGO hat die Anwohnenden über damit einhergehende lärmintensive Arbeiten informiert.

In Folge der Arbeiten müssen sich Fahrgäste auf temporären Einschränkungen im Regionalverkehr einstellen. Sie bleiben jedoch weiter im ÖPNV mobil. Konkret können die RegioTrams zwischen Vellmar-Obervellmar und Kassel Hauptbahnhof im Bauzeitraum nicht fahren. Die Linie RT1 wird ohne weitere Zwischenhalte nach Kassel-Wilhelmshöhe umgeleitet. Für die Linie RT4 wird ein Ersatzverkehr mit Bussen eingerichtet. Dieser bedient die Haltestellen Kassel Jungfernkopf, Bahnhof Harleshausen und Frasenweg. Die Station Vellmar Osterberg/EKZ kann nicht angefahren werden. Reisende werden gebeten, sich vor Fahrtantritt über den DB Navigator, über bahn.de oder über den NVV zu informieren. Die DB bittet alle Anwohnenden sowie Kundinnen und Kunden um Verständnis für die entstehenden Einschränkungen. 

Den Abschluss der Sommerbauarbeiten bildet die Bauphase zwischen Kassel-Rangierbahnhof und Kassel Hauptbahnhof vom 18. August bis 1. September.

Das neue ESTW Kassel macht den Bahnbetrieb moderner, robuster und flexibler. Weichen und Signale lassen sich künftig zentral und digital steuern. Blockverdichtungen und zusätzliche Fahrmöglichkeiten erhöhen die Pünktlichkeit, neue Technik sorgt für weniger Störungen.

10. Juli 2025, 14:00 Uhr
Frankfurt am Main
Bauleistungen für Hessen und Rheinland-Pfalz vergeben • Vorlaufende Arbeiten haben begonnen • Vorstellung des Ersatzverkehrskonzepts für 2026 voraussichtlich im Herbst

In genau einem Jahr soll es losgehen: Vom 10. Juli bis 11. Dezember 2026 plant die Deutsche Bahn (DB InfraGO) die Bahnstrecke am rechten Rheinufer zwischen Troisdorf und Wiesbaden zu sanieren. In einem Zeitraum von fünf Monaten soll die Strecke in großen Teilen erneuert und modernisiert werden. Ziel ist es, die rechtsrheinische Eisenbahnstrecke sowohl hinsichtlich des Bahnbetriebs als auch mit Blick auf extreme Wetterlagen langfristig stabiler und widerstandsfähiger zu machen. Störungen und damit einhergehende Verspätungen sollen sich so deutlich reduzieren.

Zwischen Juli und Dezember 2026 tauscht die DB von Troisdorf bis Wiesbaden unter anderem auf einer Länge von über 80 Kilometern die Gleise und 169 Weichen aus. Die alten Stellwerke entlang der Strecke werden durch neue elektronische Technik ersetzt. Weiterhin erneuert die DB während der Korridorsanierung jeweils acht Brücken und Stützwände, modernisiert zwölf Bahnübergänge und sichert sieben Felshänge.

Darüber hinaus profitieren die Fahrgäste nach der Generalsanierung von attraktiven Stationen. Die DB will die 36 Bahnhöfe zwischen Troisdorf und Wiesbaden modernisieren und zum Großteil barriere- oder stufenfrei ausbauen. In Absprache mit den Kommunen plant die DB weiterhin zum Beispiel Personenunterführungen zu erneuern, Bahnsteige zu verlängern und für eine neue, attraktive Gestaltung, Beleuchtung und Möblierung an den Verkehrsstationen zu sorgen. So schafft die Korridorsanierung im Vorfeld der Bundesgartenschau 2029 eine moderne Eisenbahninfrastruktur und attraktive Bahnhöfe am „Rechten Rhein“.

Bauleistungen in Hessen und Rheinland-Pfalz vergeben

Um die Arbeiten auf der Strecke zwischen Troisdorf und Wiesbaden umsetzen zu können, hat die DB den Korridor in fünf Bauabschnitte aufgeteilt. Die Bauleistungen je Abschnitt wurden für ein europaweites Ausschreibungsverfahren in entsprechenden Baulosen gebündelt. Den Zuschlag für die führenden Gewerke Oberbau (z.B. Gleise und Weichen), Tiefbau (z.B. Kabelschächte) und Konstruktiver Ingenieurbau (z.B. Brücken und Stützwände) haben die Unternehmen HOCHTIEF Infrastructure GmbH für den Abschnitt zwischen Wiesbaden-Biebrich und Kaub, SPITZKE SE für die Strecke zwischen Kaub und Oberlahnstein sowie Leonhard Weiss GmbH & Co. KG für die Streckenabschnitte Oberlahnstein – Neuwied sowie Neuwied – Unkel erhalten.

Der fünfte und nördlichste Bauabschnitt Unkel–Troisdorf im Übergang zwischen Rheinland-Pfalz und NRW befindet sich aktuell noch in der Ausschreibung. Hier bündelt die DB die Generalsanierung mit dem bereits bestehenden Ausbau der S-Bahn-Linie S13. Dies bedingt eine besondere Vergabestruktur. Der Ausbau der S13 zwischen Troisdorf und Bonn-Beuel kann so um zwei Jahre beschleunigt werden.

Vorbereitende Arbeiten in diesem Jahr

Die vorbereitenden Arbeiten für die eigentliche Korridorsanierung ab Juli 2026 haben bereits in diesem Sommer begonnen. Von Mitte Juni bis Dezember führt die DB auf der Strecke zwischen Troisdorf, Unkel und Wiesbaden unterschiedliche Arbeiten wie Kampfmittelsondierungen und Baugrunduntersuchungen, bauliche Vorbereitungen für künftige Lärmschutzwände im Streckenverlauf oder Kabeltiefbau- und Signalarbeiten für neue Stellwerke durch. Außerdem richten die Baufirmen die Baustellenflächen entlang der Strecke ein und stellen die benötigen Logistikflächen her. In Rüdesheim und Rheinbrohl erneuert die DB Eisenbahnbrücken. Vorbereitende Arbeiten finden unter anderem auch in Assmannshausen, Kestert sowie am Durchlass in Kaub statt. Darüber hinaus werden Bauwerkserkundungen entlang der Strecke durchgeführt. In diesen Tagen erhalten rund 150.000 Haushalte entlang der Strecke eine persönliche Information zu den laufenden Arbeiten.

Um die Auswirkungen der vorlaufenden Arbeiten auf die Fahrgäste dabei so gering wie möglich zu halten, setzt die DB das Baupensum insbesondere in den Nachtstunden, unter dem „rollenden Rad“, sowie während abwechselnder Voll- und Teilsperrungen der Strecke, um. Es kommt dadurch in unterschiedlichen Abschnitten immer wieder zu Anpassungen des Angebots und dem Ausfall einzelner Fahrten sowie insbesondere dem Entfall von Zwischentakten. Informationen zu den Fahrplanänderungen werden rechtzeitig in den Online-Auskunftssystemen der Verkehrsunternehmen, wie bahn.de, rmv.de und zuginfo.nrw enthalten sein und über Aushänge an den Bahnsteigen bekanntgegeben.

Ersatzverkehrskonzept für 2026 in Arbeit

Wenn die Bahnstrecke am rechten Rhein für die Korridorsanierung im nächsten Jahr für fünf Monate gesperrt ist, wird ein leistungsfähiges Verkehrskonzept dafür sorgen, dass Fahrgäste und Güter weiterhin zuverlässig an ihr Ziel kommen. Details erarbeiten die für den Nahverkehr zuständigen Aufgabenträger sowie Eisenbahnverkehrsunternehmen und Länder derzeit gemeinsam mit der DB. Voraussichtlich im Herbst ist die Abstimmung des Verkehrskonzepts abgeschlossen. Dann werden die Beteiligten die Öffentlichkeit umfassend informieren.
